Kystbeskyttelsesprojekt – Præstø by

  • Præstø by har af flere omgange været plaget af forhøjet vandstand både fra havet og fra det bagfra kommende vand i Tubæk Å.
  • Sammenfaldet mellem forhøjet vandstand i havet og stor afstrømning fra Tubæk Å, giver nogle væsentlige udfordringer med oversvømmelser i Præstø by.
  • Kommunalbestyrelsen igangsætte i efteråret 2024 et kapitel 1a projekt for at beskytte mod fremtidige oversvømmelser, efter kystbeskyttelsesloven.

  • I de nedenstående drop-down menuer kan du orientere dig omkring processen.
    • Hvad sket der i projektet?
    • Læse diverse rapporter, som er udarbejdet på området.

Denne hjemmeside vil løbende blive opdateret som projektet skrider frem.

Processen indtil nu – kort fortalt

I 2019 blev der udarbejdet en strategisk-fysisk udviklingsplan for Præstø by. Denne tager udgangspunkt i klimatilpasning af byen og hvordan tiltag til kystbeskyttelse kunne være integreret i byrummene.

Stormen i oktober 2023 og de efterfølgende nedbørs- og højvandshændelser har understreget behovet for kystbeskyttelse i og omkring Præstø by. Kommunen igangsatte derfor i efteråret 2024 arbejdet med at udarbejde et kystbeskyttelsesprojekt for Præstø, og det blev den 27. november 2024 besluttet at starte en kapitel 1a sag efter kystbeskyttelsesloven.

Staten have igennem kystdirektoratets kystpulje afsat 150 mio. kr. til kystbeskyttelsesprojekter, og kommune fremsendte ansøgning til statens kystpulje om støtte til Præstø projektet. Desværre blev projektet ikke udvalgt i første omgang.

Selvom der ikke var økonomisk støtte, ændrede det ikke på at behovet for kystbeskyttelse er nødvendigt. Kommunen har derfor fået en rådgiver til at udfærdige et ideoplæg til kapitel 1a sagen.

Dette ideoplæg blev fremsendt til kystdirektoratet for en §2 udtalelse den 21. januar 2025. Kommunen modtog kystdirektoratets udtalelse den 26. februar 2025.

Ideoplægget og udtalelsen kan læse under rapporter.

Næste skridt

Med kystdirektoratets §2 udtalelse og ideoplægget  kan der nu fremlæggelse en sag for kommunalbestyrelsen, som kan træffe beslutning om at fremme eller ikke fremme sagen.

En fremmelse af kapitel 1a sagen, betyder ikke at man låser sig endeligt fast på et præcist projekt. Det betyder derimod, at arbejdet med at udarbejde et konkret projekt nu kan igangsætte, og herunder vil der også følge borgerinddragelses processer, mv.

Vælger kommunalbestyrelsen ikke at fremme kapitel 1a sagen, indstilles arbejdet med kystbeskyttelsen i byen.

Kommunalbestyrelsens beslutning kan ikke påklages.

Processkridt Dato
Endeligt ideoplæg fra rådgivende ingeniør modtages med Anlægsoverslag 21. januar 2025
Ideoplæg fremsendes til Kystdirektoratets §2 udtalelse 21. januar 2025
Kystdirektoratets §2 udtalelse modtages retur 26. februar 2025
Informationsmøde om kap. 1a projektet for Præstø 27. marts 2025
Forelæggelse for Klima-, teknik- og miljøudvalget 2. april 2025
Forelæggelse for Økonomi Udvalget 23. april 2025
Forelæggelse for Kommunalbestyrelsen 30. april 2025

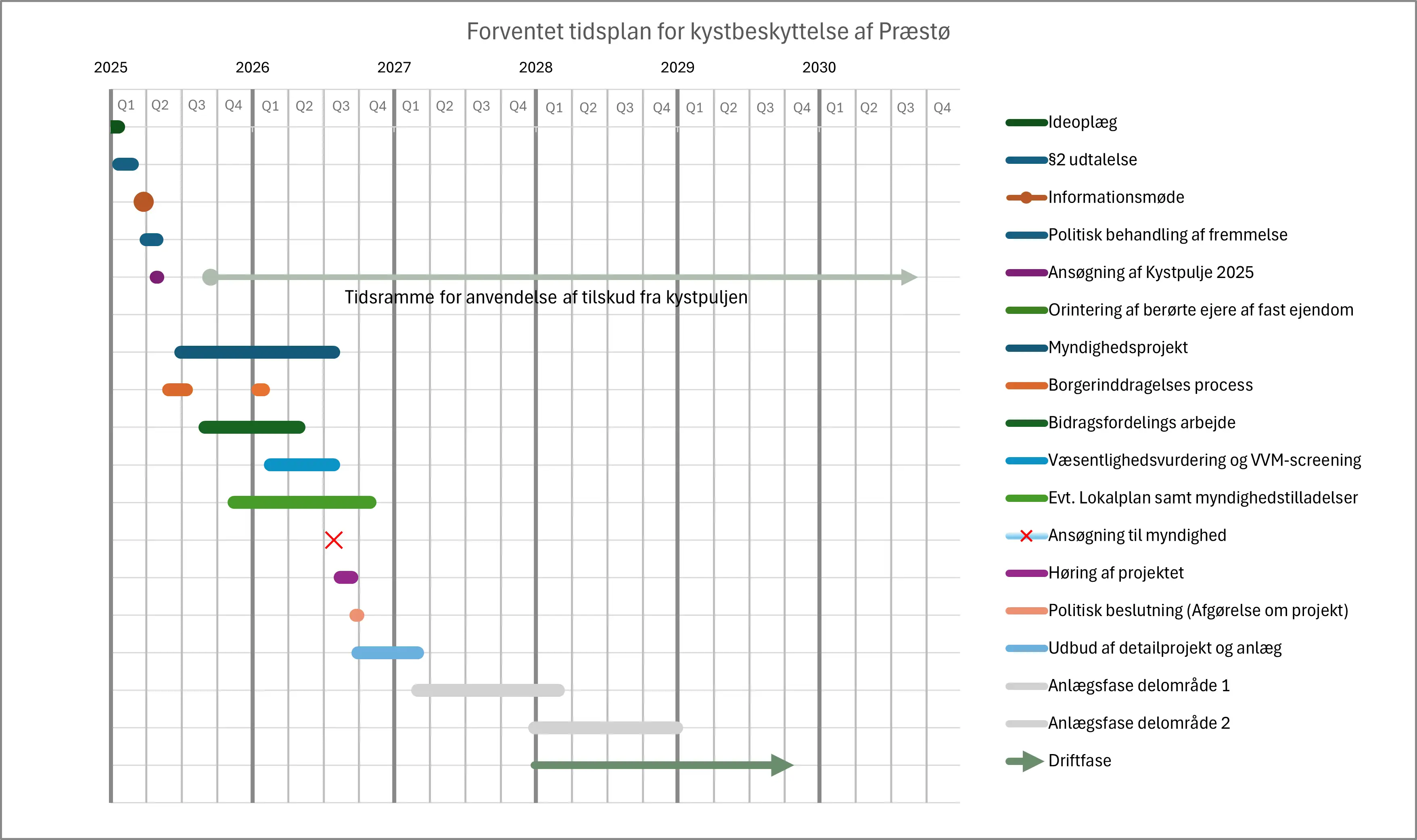

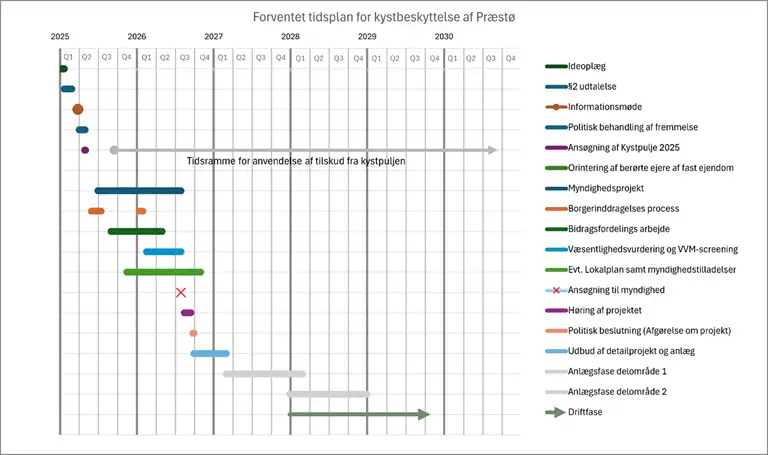

Tidsplanen opdateres efter fremmelses sagen.

Sker der en fremmelse, skal tidsplanen opdateres, bl.a. med:

  • Tidsplan for Kystpuljen ansøges med projektbeskrivelse og anlægsoverslag.
  • Tidsplan for besked til alle ejere af fast ejendom der kan bidragspålægges orienteres omkring projektet. De som kan blive bidragspligtige, vil være de ”ejere af fast ejendom” der drager beskyttelse eller nytte af beskyttelsesprojektet.
  • Tidsplan for udarbejdelse af konkret projekt forslag
  • Tidsplan for udarbejdelse af en bidragsfordelings model
  • Mv.

Kommunen inviterer alle interesserede til et informationsmøde om status og proces for arbejdet med kystbeskyttelse af Præstø by.

Sted:              Præstø Hallen, Rosagervej 19, 4720 Præstø

Dato:              27. marts 2025

Tidspunkt:      Kl. 17:00 til 20:00

Tilmelding er ikke nødvendig.

På mødet fortæller vi seneste nyt om det foreløbige ideoplæg, om proces og tidsplan og om hvordan borgere og andre interessenter tænkes inddraget og hørt.
